सुनकोसी मरिन डाइभर्सनः एक महिनामा ५३८ मिटर सुरुङ खनियो

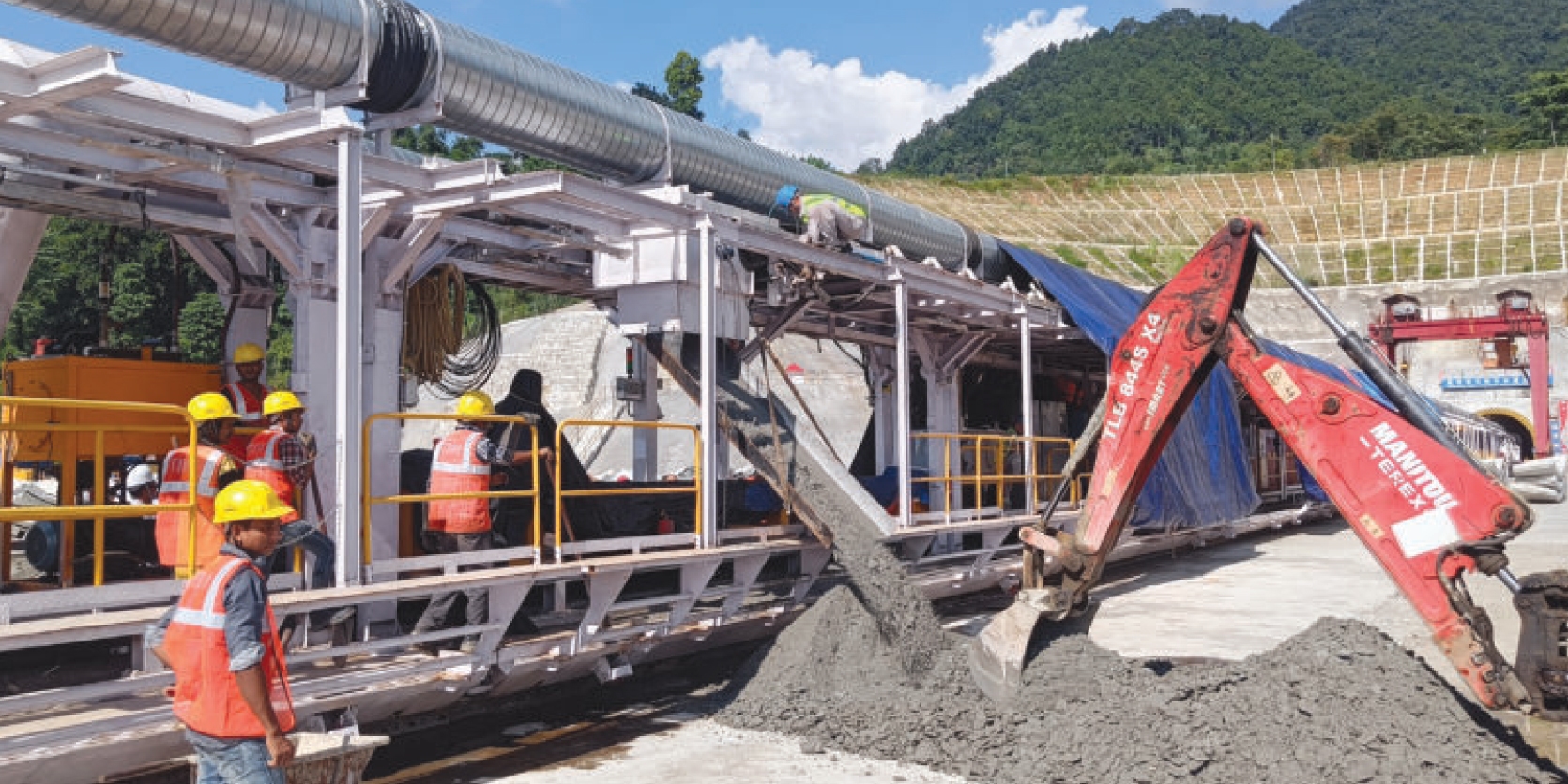

काठमाडौँ, ३० कात्तिक । राष्ट्रिय गौरवको आयोजना सुनकोसी(मरिन डाइभर्सन बहुउद्देश्यीय आयोजनाको सुरुङ मार्ग निर्माण तीव्र गतिमा भइरहेको छ । टनेल बोरिङ मेसिनबाट सुरुङ खन्न सुरु गरिएको एक महिनाको अवधिमा मङ्गलबारसम्म ५३८ मिटर सुरुङ खनिएको सुनकोसी मरिन डाइभर्सन बहुउद्देश्यीय आयोजनाले जनाएको छ । आयोजना प्रमुख मित्र बरालका अनुसार १३ दशमलव तीन किलोमिटर लामो सुरुङ असोज २८ गतेदेखि कमलामाई नगरपालिका-२, कुसुमटारबाट खन्न सुरु गरिएको थियो ।

उक्त सुरुङ निर्माणका लागि ठेक्का पाएको चिनियाँ कम्पनी चाइना ओभरसिज इन्जिनियरिङ (कोभेक)ले टनेल बोरिङ मेसिन (टीबीएम)बाट एक महिनामा पाँच सय मिटर सुरुङ खन्ने लक्ष्य राखेको उनले सुनाए । आयोजना प्रमुख बरालले भने, “एक महिनामा पाँच सय मिटर सुरुङ खन्ने हाम्रो लक्ष्य हो । अहिलेसम्म भौगर्भिक समस्या नआएकाले लक्ष्यभन्दा अगाडि नै छौँ । भौगर्भिक समस्यामा निर्भर हुन्छ । चुरे पहाड र महाभारतमा पुगेपछि भौगर्भिक समस्या आउन सक्छ ।” आजको गोरखापत्र दैनिकमा समाचार छ ।
